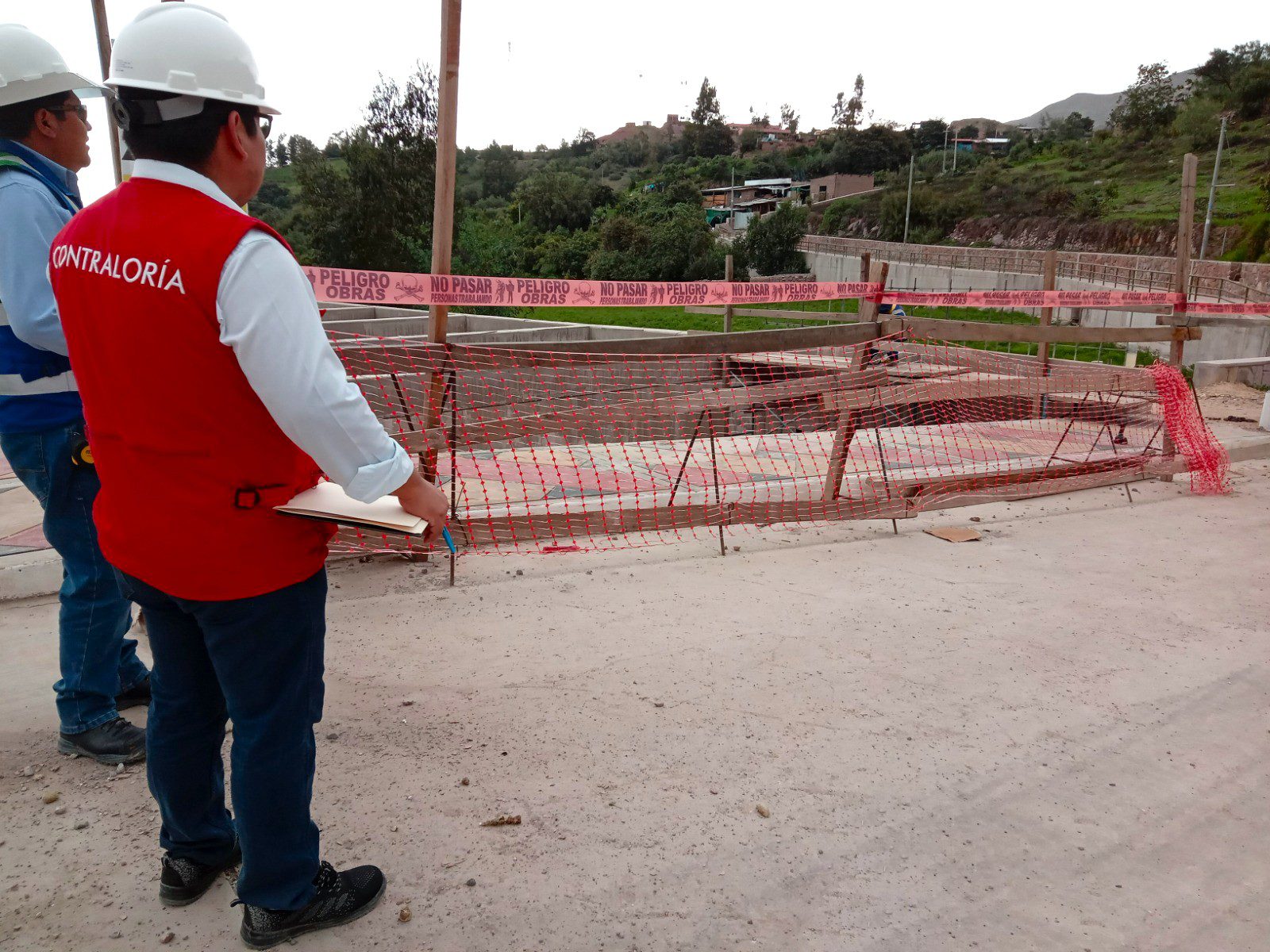

Un nuevo informe de la Contraloría General de la República encendió las alertas sobre la ejecución de la obra del malecón ribereño de Torata. El órgano de control detectó que la municipalidad viene vaciando concreto en muros y veredas sin contar con las pruebas de laboratorio necesarias para verificar la resistencia del material utilizado, situación que podría comprometer la calidad de la infraestructura.
EL INFORME
La Contraloría General de la República advirtió a la Municipalidad Distrital de Torata que en la obra del malecón ribereño se está vaciando concreto para muros y veredas sin contar con ensayos que verifiquen la resistencia del concreto utilizado, lo que podría poner en riesgo la calidad de estos elementos.
En el Informe de Hito de Control n.° 10 (001-2026-OCI/2362-SCC), realizado en el periodo del 5 al 10 de febrero de 2026, se señala que desde octubre de 2025 no se efectuaron los ensayos de laboratorio para confirmar la resistencia a la compresión del concreto.
Sin estas pruebas, no se puede validar si el concreto ejecutado cumple con la resistencia requerida según su diseño. Además, el Reglamento Nacional de Edificaciones señala que el concreto debe ensayarse a los 28 días para su evaluación y aceptación.
MÁS ADVERTENCIAS
Una situación adversa similar fue advertida en el Hito de Control n.° 5 (016-2024-OCI/2362-SCC), puesto en conocimiento de la entidad edil en agosto de 2025, donde se identificó que el control de la resistencia del concreto de muros de contención se ejecutó en menor cantidad de la requerida por la normativa.

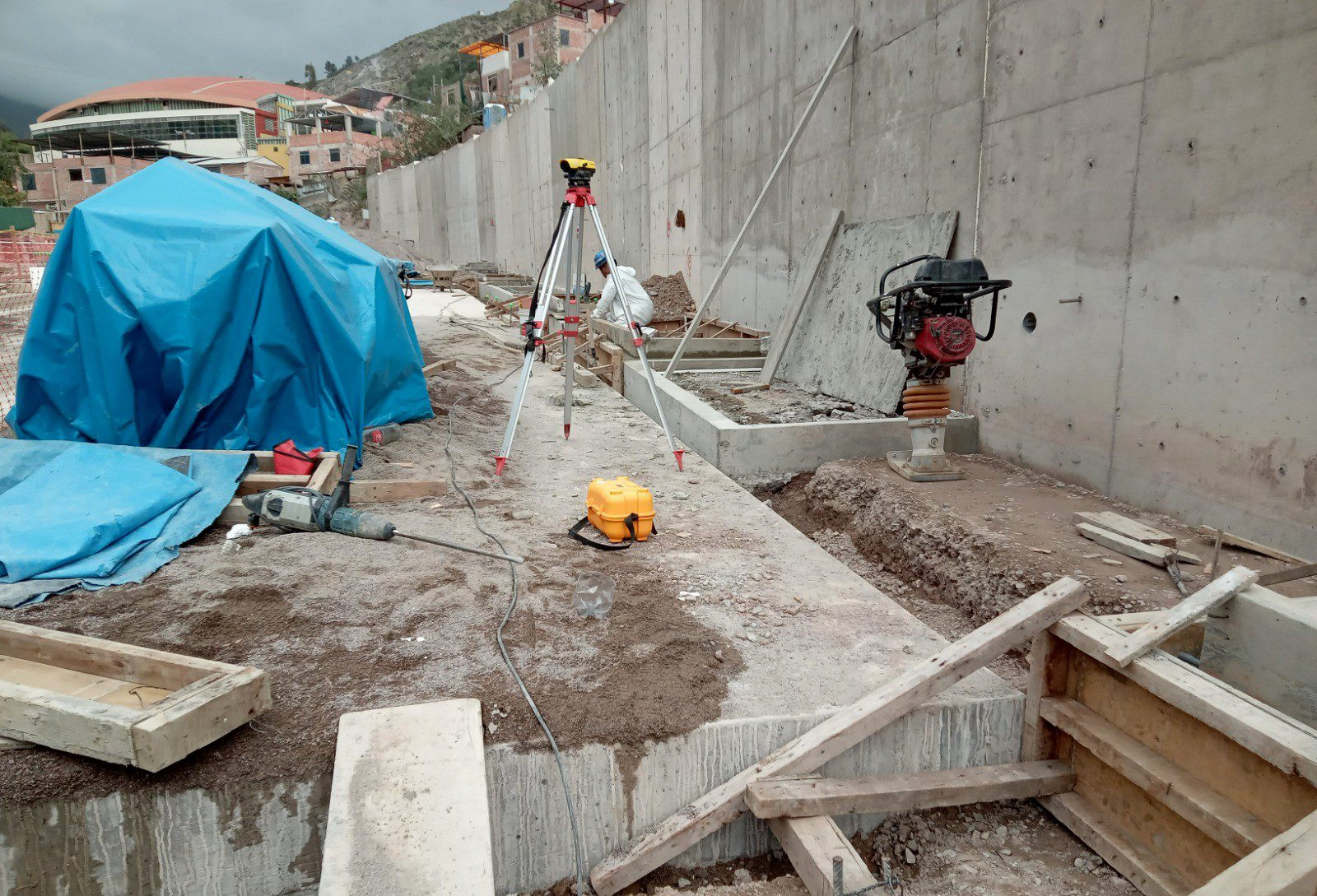

Durante las inspecciones físicas realizadas el presente año, se advirtió que el encofrado de las veredas se cumple parcialmente sobre material compactado, generando secciones irregulares, lo que podría ocasionar que sea necesaria una mayor cantidad de concreto y, por ende, gastos adicionales.
Asimismo, el control administrativo de la obra se encuentra debilitado: el cuaderno de la misma presenta folios sin la firma del inspector y hasta una página en blanco, lo que impide un seguimiento transparente de las ocurrencias diarias.
OTROS HALLAZGOS
Otro hallazgo relevante es la falta de informes mensuales actualizados y la irregular transferencia de cargo entre residentes de obra, lo que ha generado vacíos de información técnica y financiera. A pesar de que la inversión financiera a octubre de 2025 alcanzó el 86.60%, el avance físico real fue de 73.55%, evidenciando un desfase económico en la ejecución del proyecto.
El informe fue comunicado al titular de la entidad para que adopte las acciones que correspondan.

OBRA DEL MALECÓN DE TORATA PASÓ DE S/ 24 MILLONES A MÁS DE S/ 44 MILLONES
La obra del malecón ribereño de Torata inició en el 2021 con un presupuesto de S/ 24 millones y un plazo de 240 días calendario.
No obstante, hasta el periodo de evaluación del hito de control, se han identificado nueve ampliaciones de plazo y cuatro modificaciones presupuestales aprobadas, que elevan el presupuesto a S/ 44 200 132, con fecha de culminación al 7 de febrero de 2026.
Además, se identificó que se encuentra en trámite la ampliación de plazo n.° 10 y la modificación presupuestal n.° 5.
