24.9 C
Moquegua
16.5 C
Ilo
21.8 C
Omate
22 C
Arequipa
16.8 C
Mollendo
25 agosto, 2025 2:53 pm

La MPMN solo ejecuta el 37.1% de su presupuesto

La Municipalidad Provincial de Mariscal Nieto (MPMN) debería bordear el 60%, además existen más de 50 proyectos figuran prácticamente paralizados.

POR: JAIME CARPIO BANDA

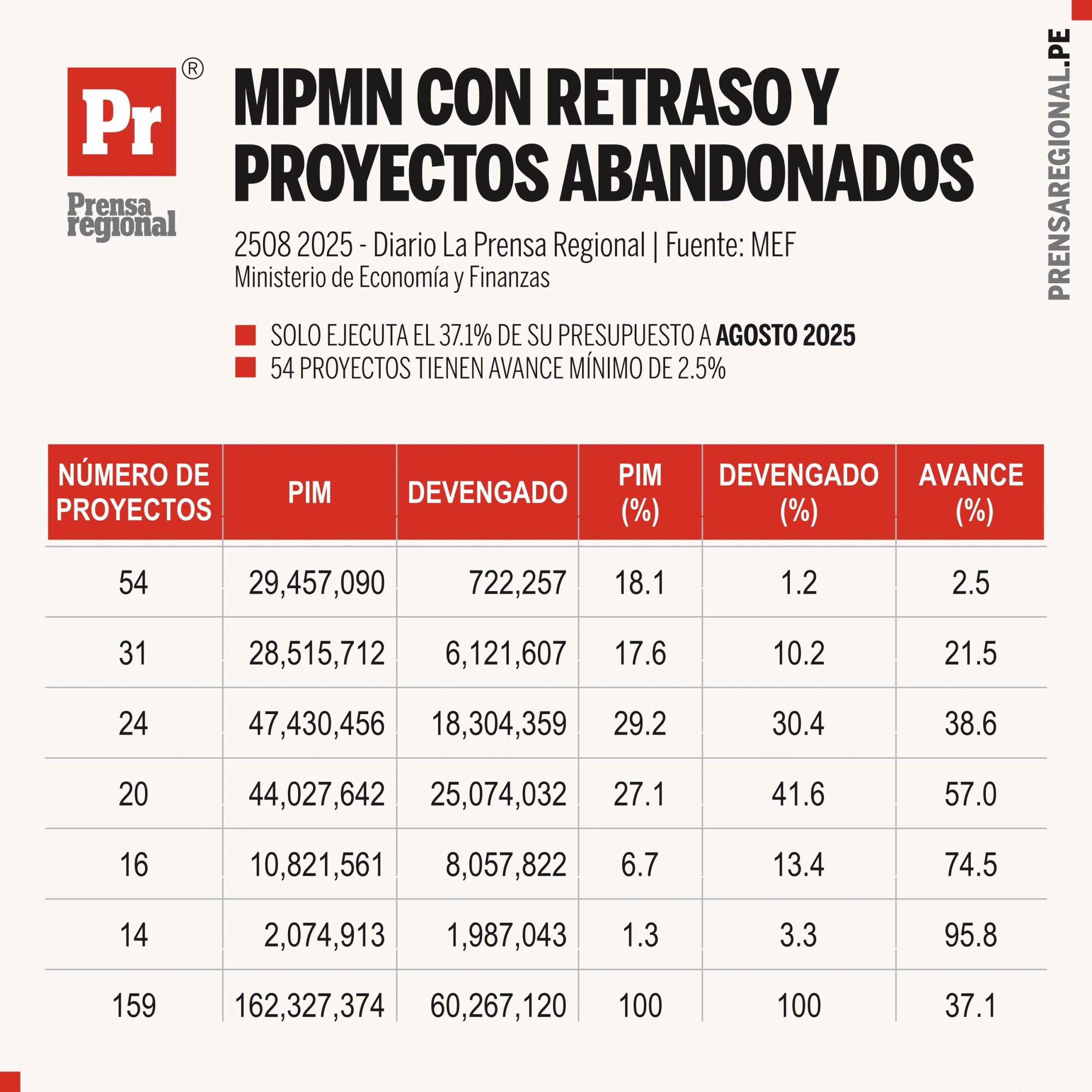

El la Municipalidad Provincial de Mariscal Nieto (MPMN) se registran 159 proyectos en ejecución, con un Presupuesto Institucional Modificado (PIM) de S/ 162,3 millones (ciento sesenta y dos millones trescientos mil soles). El devengado acumulado es de S/ 60,2 millones (sesenta millones doscientos mil soles), lo que equivale a un avance de apenas 37.1%.

El Grupo 1 (proyectos de menor inversión) concentra 54 proyectos con un PIM de S/ 29.4 millones (veintinueve millones cuatrocientos mil soles), que representan el 18.1% del presupuesto, pero apenas el 1.2% del devengado. Su avance es crítico: 2.5%, reflejo de problemas de inicio, expedientes pendientes o baja prioridad.

En contraste, los 44 proyectos de los grupos 3 y 4 absorben el 56.3% del PIM y explican el 72% del devengado, convirtiéndose en el motor de la ejecución.

DISTRIBUCIÓN DE AVANCE

Este bloque de proyectos sin dinamismo es una amenaza directa para el cierre fiscal.

  • 30 proyectos se encuentran casi terminados (>70% de avance).
  • 85 proyectos están en estado crítico (<25% de avance).
  • 54 proyectos del Grupo 1 permanecen casi abandonados (2.5% de ejecución), comprometiendo más de S/ 29 millones.

El avance esperado a agosto debería estar en torno al 60%, pero la MPMN apenas llega al 37.1%, es decir, 22.9 puntos porcentuales por debajo de lo necesario. De mantenerse esta tendencia, el riesgo es cerrar el año con una subejecución superior al 20%, con reversiones al Tesoro Público, observaciones de control y pérdida de credibilidad institucional.

Análisis & Opinión
